<薬品沈でん池>の工事進捗状況について

ちば野菊の里浄水場(第2期)施設整備事業における「薬品沈でん池」の工事進捗状況について、現場写真でご紹介します。

「薬品沈でん池」の工事進捗状況

屋内設備設置状況(令和3年11月29日現在)

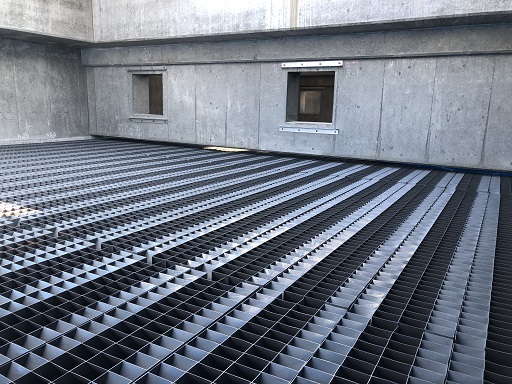

傾斜管沈降装置を設置しています。

傾斜管沈降装置設置状況(令和3年11月29日現在)

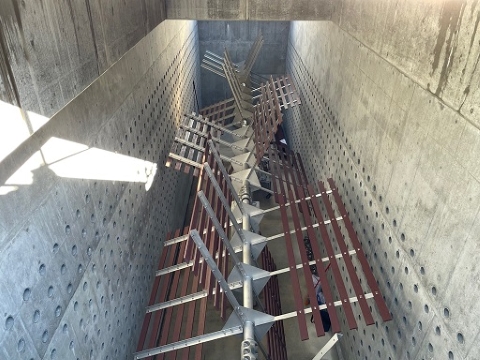

フロキュレータ(原水と薬品を撹拌する装置)を設置しています。<令和3年11月9日現在>

フロキュレータ設置状況(令和3年11月9日現在)

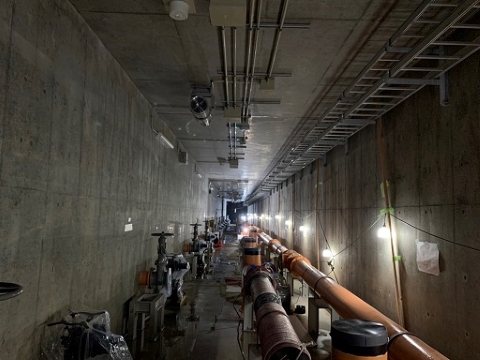

屋内配管を設置しています。<令和3年11月9日現在>

屋内配管設置状況(令和3年11月9日現在)

汚泥掻寄機を設置しています。<令和3年6月4日現在>

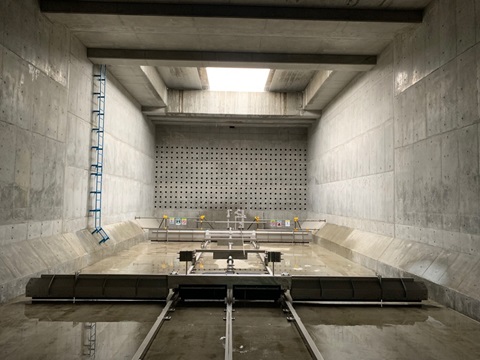

薬品沈殿池汚泥掻き寄せ機設置状況(令和3年6月4日現在)

薬品沈でん池躯体部分完成(令和2年7月14日現在)

薬品沈でん池の躯体部分が完成しました。

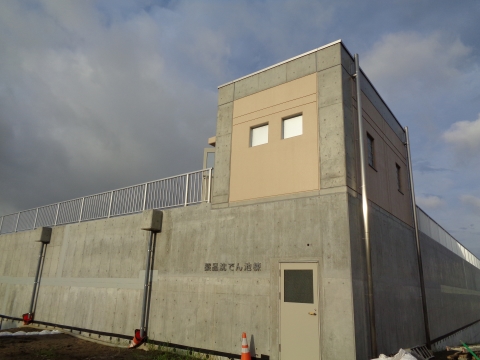

薬品沈でん池躯体部分完成1(令和2年7月14日現在)

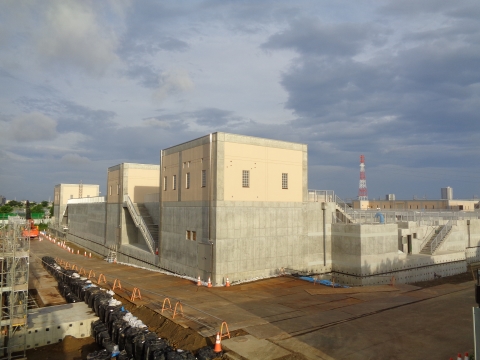

薬品沈でん池躯体部分完成2(令和2年7月14日現在)

薬品沈でん池内部配管状況(令和2年5月28日現在)

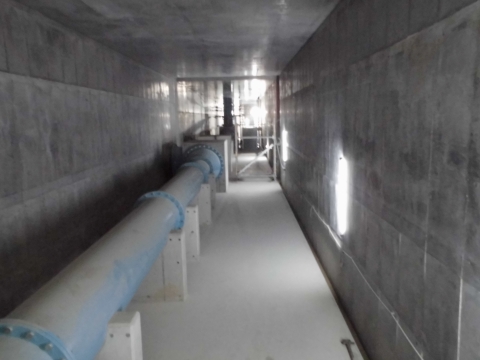

薬品沈でん池内部配管状況1(令和2年5月28日現在)

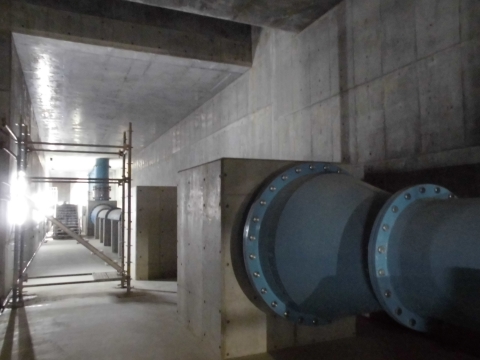

薬品沈でん池内部配管状況2(令和2年5月28日現在)

屋上部分施工状況(令和2年5月28日現在)

薬品沈でん池の屋上部分の施工をしています。

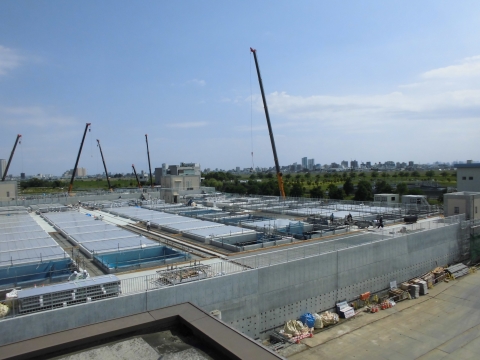

屋上部分施工状況1(令和2年5月28日現在)

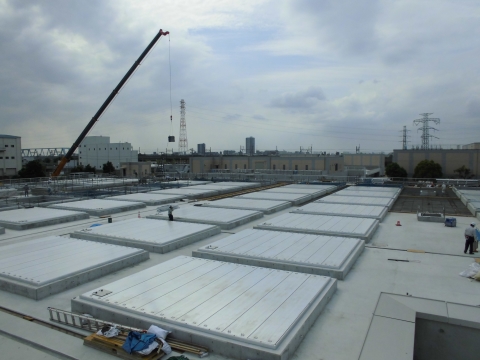

屋上部分施工状況2(令和2年5月28日現在)

コンクリート打設状況(令和元年12月6日現在)

組立てした鉄筋にコンクリートを打ち込みし、構造物を築造しています。

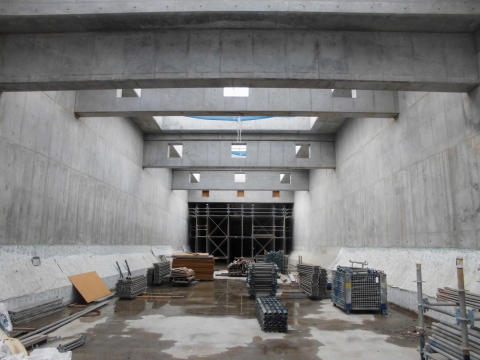

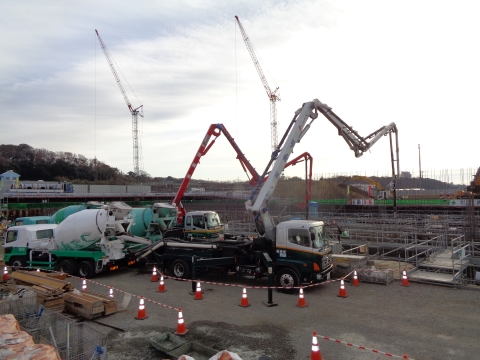

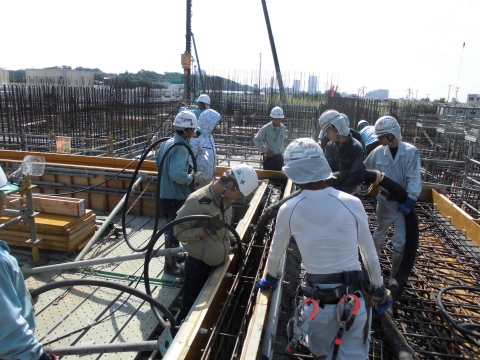

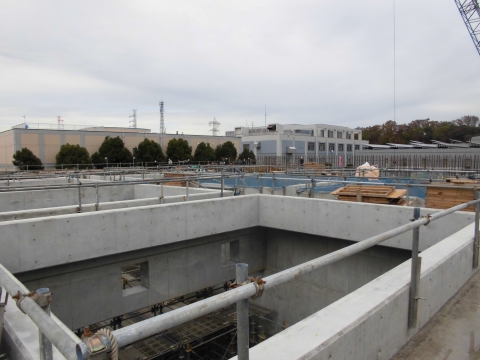

コンクリート打設状況(令和元年12月6日現在1)

コンクリート打設状況(令和元年12月6日現在2)

<令和元年9月27日現在>

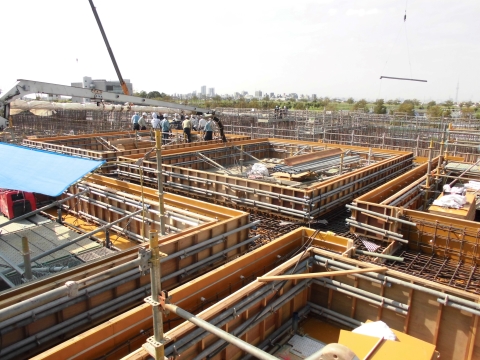

コンクリート打設状況(令和元9月27日現在1)

コンクリート打設状況(令和元9月27日現在2)

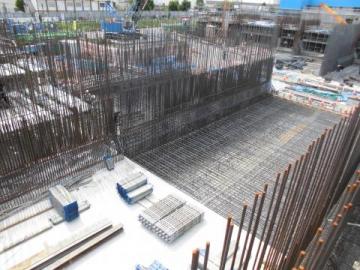

<令和元年6月4日現在>

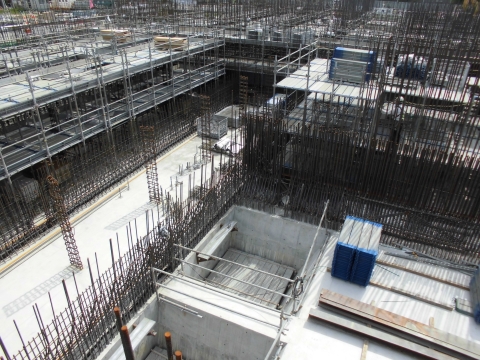

コンクリート打設状況(令和元年6月4日現在1)

コンクリート打設状況(令和元年6月4日現在2)

<平成30年12月27日現在>

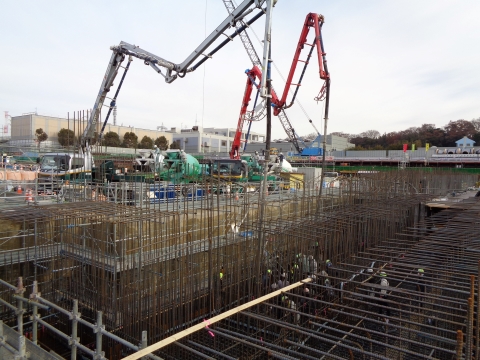

コンクリート打設状況(平成30年12月28日現在3)

コンクリート打設状況(平成30年12月27日現在2)

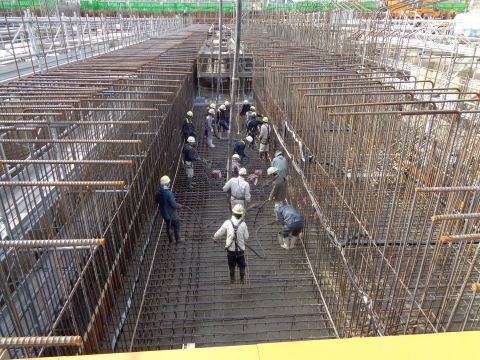

コンクリート打設状況1(平成30年12月27日現在)

鉄筋組立状況

構造物の主要部材である鉄筋を組立てしています。

<平成31年3月5日現在>

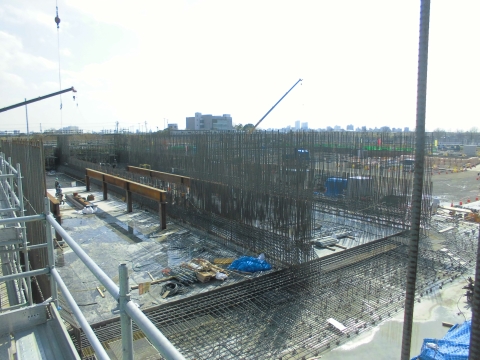

鉄筋組立状況(平成31年3月5日現在1)

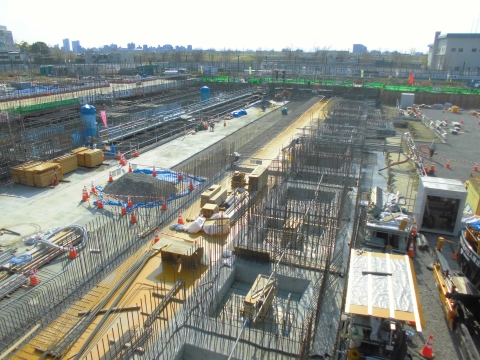

鉄筋組立状況(平成31年3月5日現在2)

<平成30年12月26日現在>

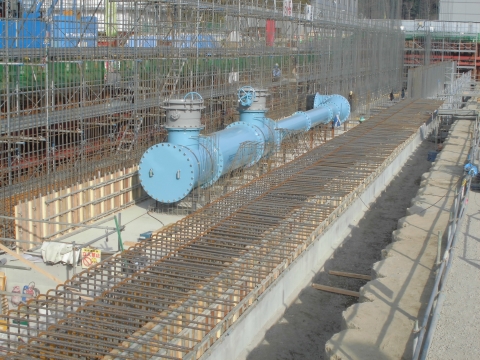

鉄筋組立状況(平成30年12月26日現在)

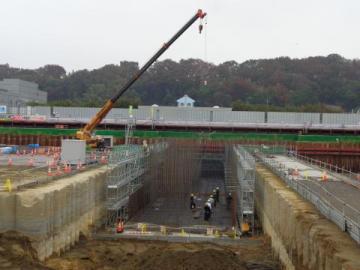

<平成30年10月11日現在>

鉄筋組立状況(平成30年10月11日現在)

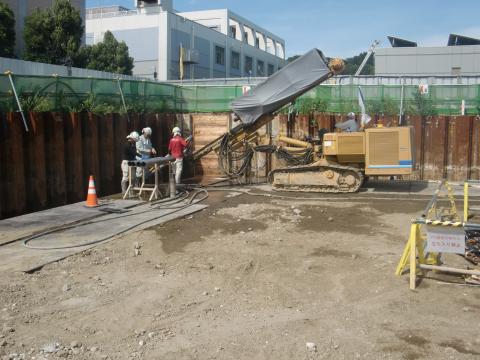

グラウンドアンカー打設状況(平成30年7月3日現在)

土留めを安定させるため、グラウンドアンカーを設置しています。

グラウンドアンカー打設状況(平成30年7月3日)

地盤掘削状況

構造物を構築するため、地盤を掘削しています。

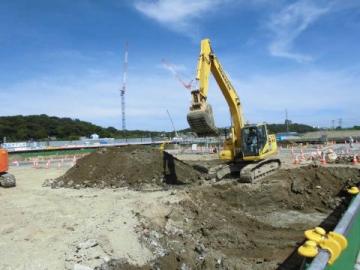

<平成30年10月22日現在>

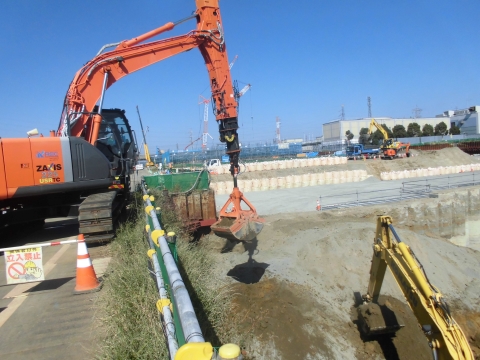

地盤掘削状況(平成30年10月22日現在)

<平成30年7月3日現在>

地盤掘削状況(平成30年7月3日)

地盤改良(深層混合処理工法)施工状況(平成30年4月19日現在)

構造物を支えるため、セメントと土を混合・攪拌して地盤を補強しています。

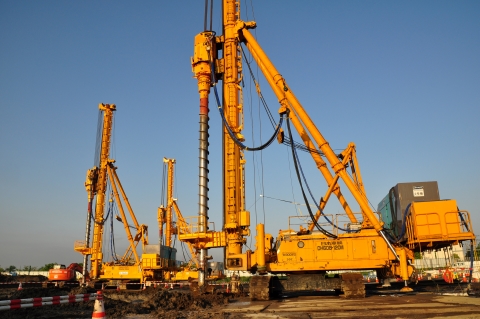

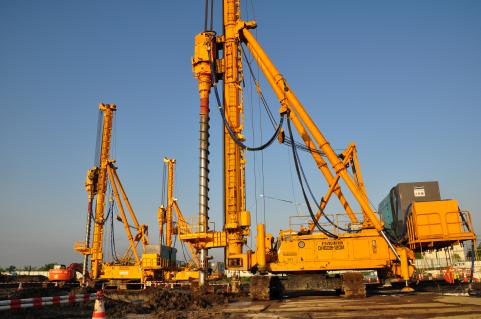

地盤改良(深層混合処理工法)施工状況(平成30年4月19日現在)

ソイルセメント連続壁(SMW)築造状況(平成30年2月15日現在)

地盤を掘削するための土留めとして、セメント・水などを練り混ぜたスラリーと土(Soil)を地中内で混合・攪拌(Mixing)し、連続壁(Wall)を築造しています。地中内の壁の高さは、約40mになります。

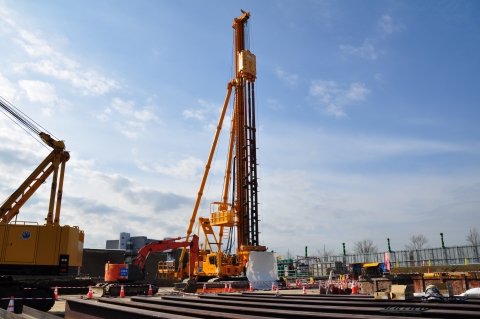

ソイルセメント連続壁造成状況(平成30年2月15日現在)

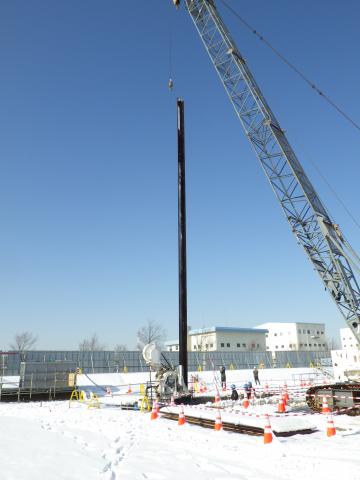

鋼矢板打設状況(平成30年1月23日現在)

地盤を掘削するため、鋼製の土留め(鋼矢板)を打設しています。鋼矢板の長さは約20mになります。

鋼矢板打設状況(平成30年1月23日現在)

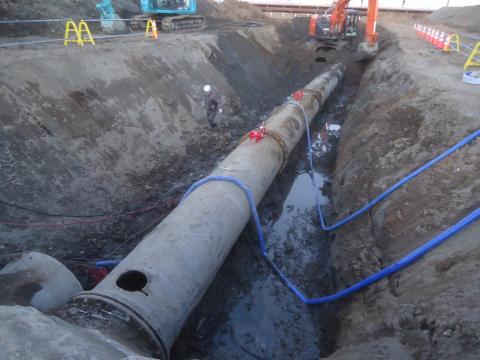

支障物撤去状況(平成29年11月21日現在)

建設現場内に埋設されている工事支障物を撤去しています。

工事支障物撤去状況(平成29年11月21日現在)

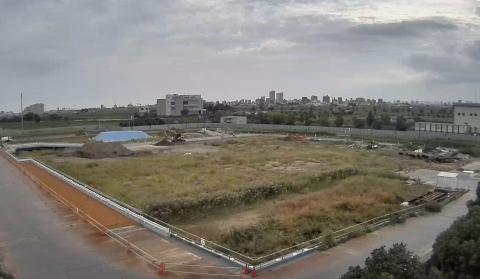

施工前状況(平成29年9月27日現在)

工事に着手する前の状況です。

施工前状況(平成29年9月27日現在)
