ちば野菊の里浄水場(第2期)施設整備事業における「栗山系送水管」の工事進捗状況について、現場写真でご紹介します。

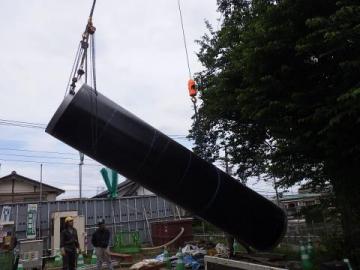

栗山浄水場場内部分の布設が完了しました。

<令和2年7月2日現在>

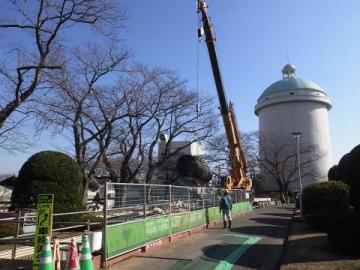

ちば野菊の里浄水場場内部分の布設が完了しました。

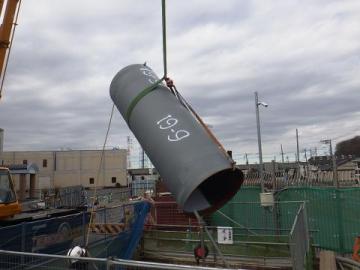

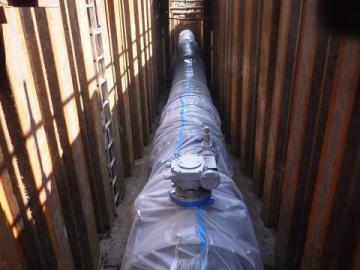

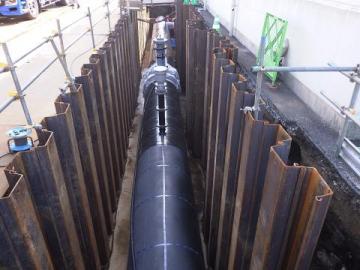

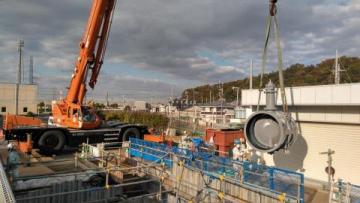

鋳鉄管を配管しています。

<令和2年2月5日現在>

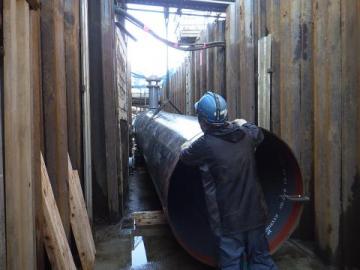

鋼管を据付しています。

<令和2年1月29日現在>

不断水工法にて、既設管と新設管を接続しています。

<令和元年11月14日現在>

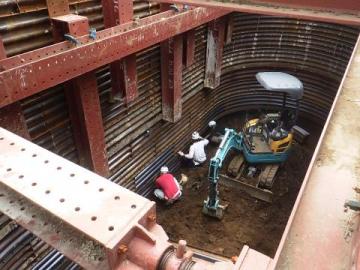

<令和元年9月26日現在>

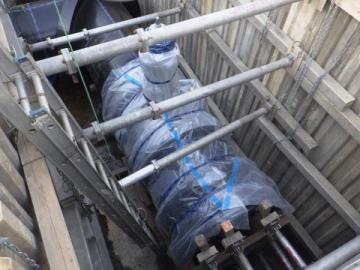

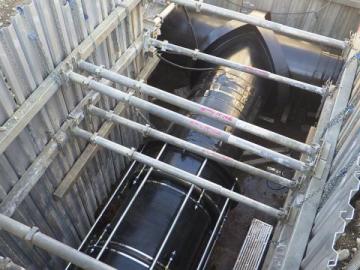

開削して配管を布設しています。

<令和元年11月19日現在>

<令和元年11月6日現在>

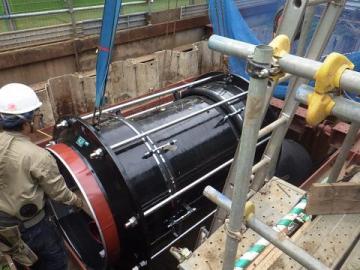

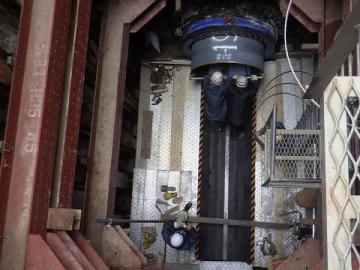

配管に伸縮可とう管を設置しています。

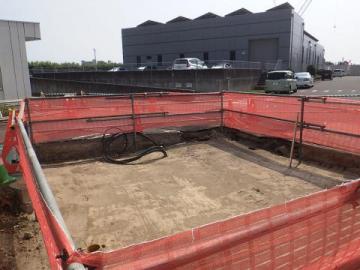

到達立坑を土砂で埋戻しています。

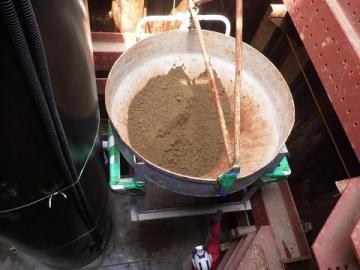

<令和元年6月19日現在>

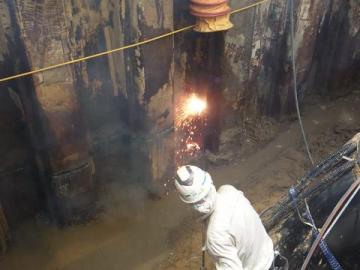

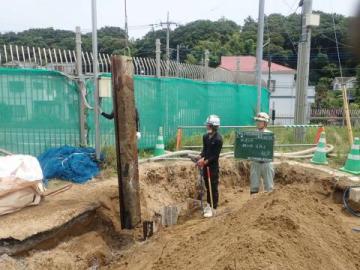

到達立坑において鋼矢板の切断・撤去をしています。

<令和元年6月28日現在>

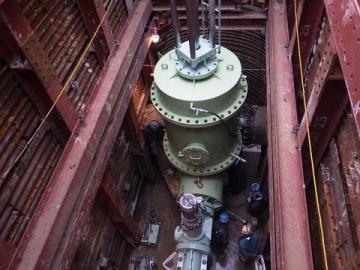

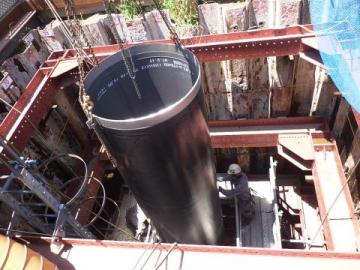

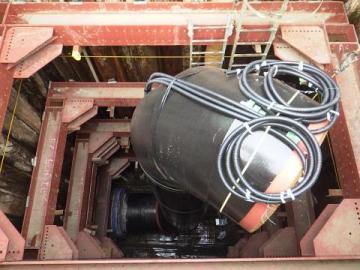

到達立坑から推進管に立上り配管を設置しています。

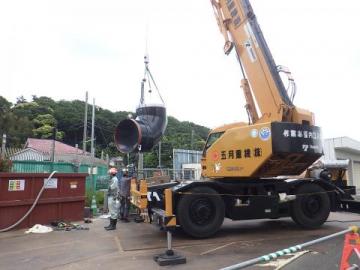

<令和元年5月23日現在>

<令和元年5月14日現在>

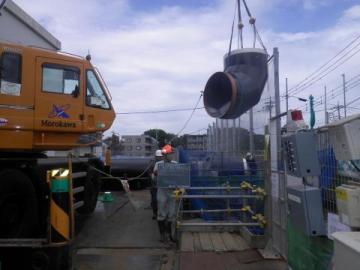

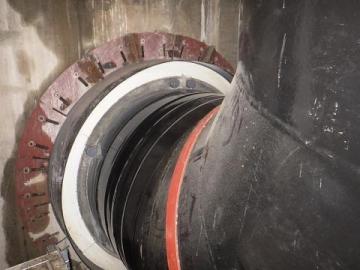

発進立坑から推進管に立上り配管を設置しています。

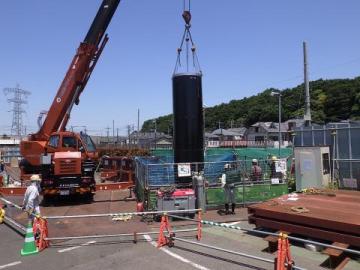

<令和元年5月29日現在>

<令和元年5月28日現在>

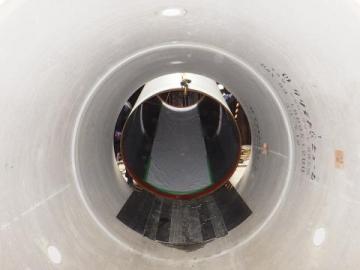

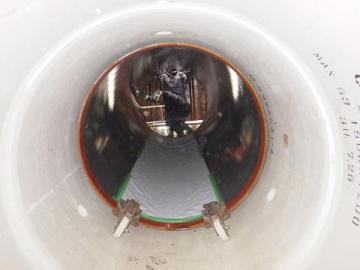

推進管の内側に、鋼管(内挿管)を据え付けています。

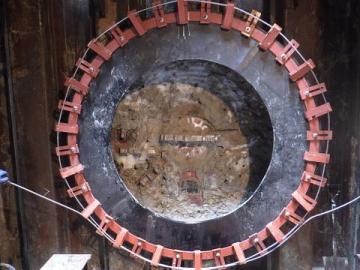

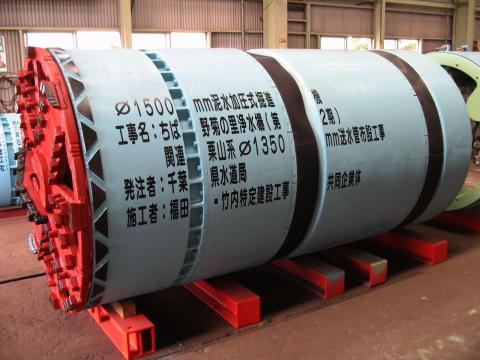

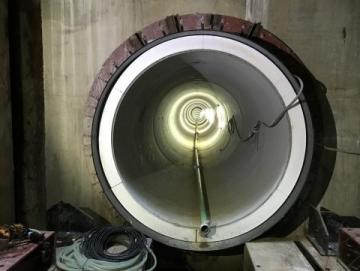

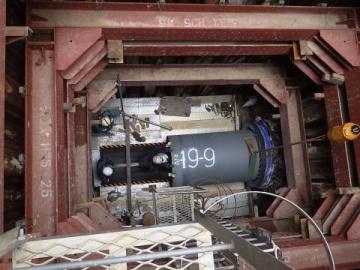

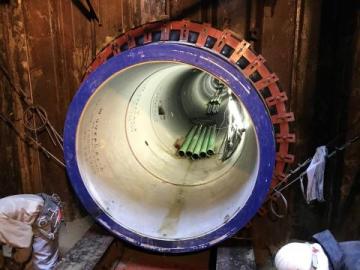

掘進機の掘削が進み、到達立坑に推進管(さや管)が到着しました。
<平成30年12月14日現在>

<平成30年12月11日現在>

<平成30年12月6日現在>

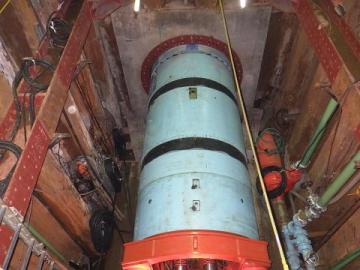

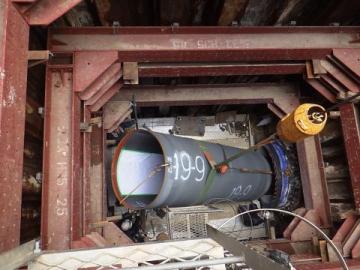

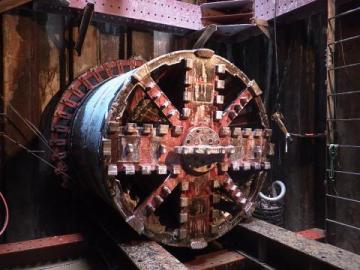

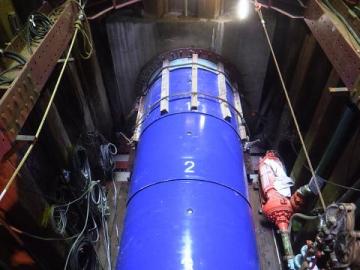

推進管(さや管)の先端に掘進機を取り付け地中を掘削しながら、推進管を埋設しています。
<平成30年12月20日現在>

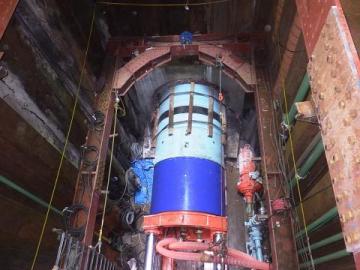

<平成30年10月9日現在>

<平成30年10月8日現在>

<平成30年10月3日現在>

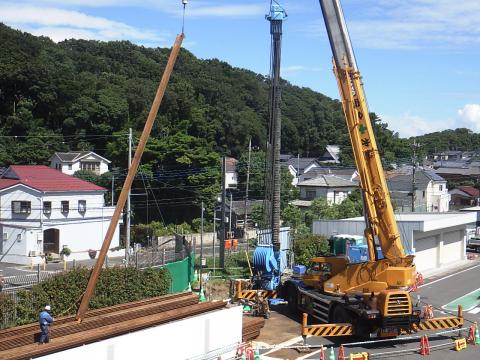

推進工事の到達立坑を設置するため、鋼製の土留め(鋼矢板)を打設しています。

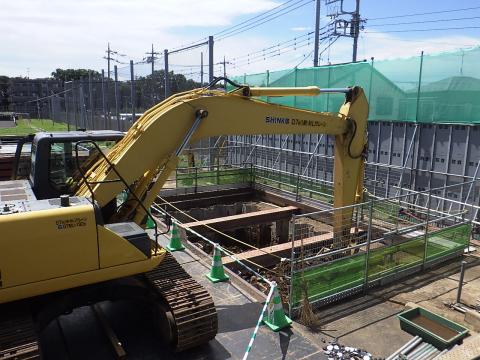

推進工事の発進立坑を設置するため、地盤を掘削しています。
