河川整備事業(二級河川平久里川水系)

事業目的及び効果

平久里川では、平成8年9月の台風17号に伴う豪雨により甚大な被害を受けたことから、河道拡幅に伴う護岸整備を平成8年度から河川災害普及事業で実施しました。

しかし、平成17年8月の台風11号さらに、平成18年4月の集中豪雨により、再度、同じ場所での浸水被害が生じたことから、平成20年度から「二級河川平久里川水系河川整備計画」に基づき、総合流域防災事業を導入し、河川改修を実施しています。

また、平久里川水系滝川は、蛇行が著しくまた川幅が10m~15mと狭いため、昭和50年度から河川改修に着手し、これまでネック部となっていた鵜戸川橋の架け替えや農業用取水堰の改築等を実施してきました。

全体計画区間3.66kmのうち、1期区間1.87km(平久里川合流点~館野橋)が平成16年度に完了し、平成17年度からは上流部山名川合流点までの2期区間1.79kmのうち、箱橋までの1.2kmを優先区間とし、改修を実施しています。

事業概要

二級河川 平久里川 河川改修事業の概要
事業箇所 館山市及び南房総市
事業年度 平成20年度から実施
全体計画 総事業費 20億円
総延長 3,800メートル

築堤 1,190立方メートル

掘削 102,500立方メートル

護岸 16,310平方メートル

取水堰 3基

用地・補償

令和2年度までの事業内容

事業費 3.5億円

用地・補償
河道掘削 9,000立方メートル
護岸工 3,249平方メートル
進捗率 17.5%

令和3年度の事業計画 無し
二級河川 滝川 河川改修事業の概要
事業箇所 館山市 高井
事業年度 昭和50年度から実施
全体計画 総事業費 35億円
総延長 3,660メートル

築堤 8,030立方メートル

掘削 164,800立方メートル

道路橋 3橋

取水堰 2箇所

用地・補償

令和2年度までの事業内容

事業費 25億7,660万円

用地・補償
河道掘削 161,600立方メートル
道路橋 2橋
取水堰 1箇所

護岸 21,744平方メートル
進捗率 73.6%

令和3年度の事業計画 事業費 2,400万円
護岸工

事業箇所図・現況写真

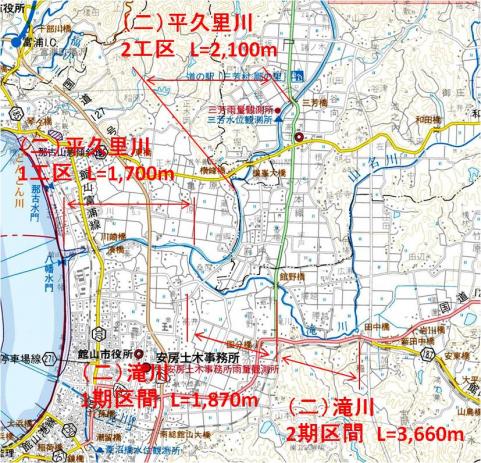

滝川事業箇所地図

図-1計画箇所図

滝川 植生に覆われた施工箇所の写真(平成30年撮影)

図-2滝川現況写真その1(平成30年撮影)

滝川 護岸竣工直後の写真(平成25年度撮影)

図-3滝川現況写真その2(平成25年度撮影)
