東条・広場東海岸の中央部における急速な海岸浸食の進行により砂浜の幅が減少したことで、近年では平成9年、平成14年に台風時の高波浪により護岸及び管理用道路が著しく被害を受け、高波浪時の護岸超波により背後に立地する民間施設への浸水被害も頻発しているため、越波防止を目的とした護岸の嵩上げを行っています。
事業箇所 | 鴨川市 広場 |
---|---|
事業年度 | 平成19年度から平成21年度まで(県単事業) 平成22年度から令和5年度まで(交付金事業) |

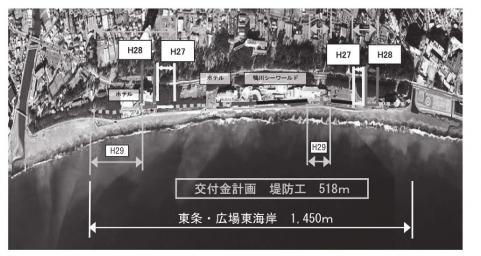

全体計画 | 総事業費 14億円(交付金) 全体計画長 1,450メートル
|
令和2年度までの事業内容 | 事業費 7億1,983万9千円 護岸嵩上工 705メートル 進捗率 51% |
令和3年度の事業計画 | 事業費 2,163万2千円 歩道工 80メートル 用地補償 進捗率 87% |
