千葉県国土強靱化地域計画の令和2年度の進捗状況について

 県では、平成29年1月に「千葉県国土強靱化地域計画」を策定し、大規模自然災害が発生しても社会経済システムが機能不全に陥らず、迅速な復旧、復興ができるよう、幅広い施策分野において強靭化に向けた取組を進めています。

 この計画を推進するため、毎年度、重要業績指標(63指標)により進捗状況を把握しており、令和2年度の進捗状況を取りまとめましたので、結果をお知らせします。

進捗管理の方法

  1. 重要業績指標(63指標)について、目標値に対する進捗管理を行います。

  2. このうち、各年度の進捗状況を数値により把握することが可能な45指標のうち実績値が判明している指標については、各年度の進捗率を算出して、進捗状況を把握します。
  3. 進捗率を算出することができない指標(18指標)については、定性的に進捗状況を確認します。

令和2年度の進捗状況

  1. 進捗率「60%以上」を達成した指標は35指標となりました。なお、令和元年度は31指標でした。
  2. 35指標のうち、25の指標は進捗率100%を達成しました。

(進捗率100%を達成した主な指標)

  • ため池の耐震化により被害を軽減する面積(指標番号31)
  • 海岸堤防整備(建設海岸 全51.7km)(指標番号43)
  • 河川維持管理計画作成(指標番号62)
  1. 一方、進捗率が60%を下回った指標は10指標でした。今回の結果を踏まえ、国からの交付金の確保、関係者との調整、市町村等への支援に努め、一層の取組の推進を図ります。

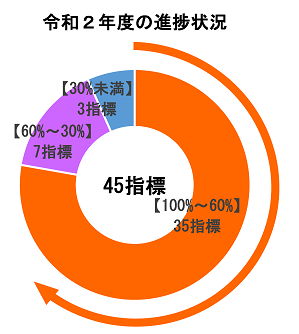

令和2年度の進捗状況

進捗率60%以上の指標の割合は77.8%

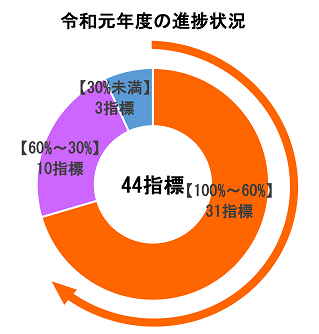

令和元年度の進捗状況

進捗率60%以上の指標の割合は70.5%



進捗率の算出方法

各年度の進捗率(%)=(各年度の実績値)-(計画策定時の値)/(各年度の目安値)-(計画策定時の値)

  • 各年度の目安値とは、各指標の目標年度までの達成に向け、各年度において平均的に進捗すると仮定した場合の、当該年度の目安となる数値を表しています
  • 各年度の進捗率は、各年度の目安値に対する進捗を表しているため、進捗率100%となっている指標は、目標年度の目標を達成しているということではなく、途中段階として順調に推移しているということを表しています。
  • 目標値の設定方法等によって、上記の算出方法によらない場合があります。

進捗率を算出できない指標(18指標)について

指標の分類

指標数

指標番号

目標年度までに計画を作成する等

6

37、39、40、41、56、57

目標年度までに施設を1箇所整備する等

4

24、25、53、58

訓練等、毎年実施する性質のもの

3

27、28、61

その他

5

23、26、48、49、51
